Paredes de separación de Pladur
Este sistema es utilizado para la separación entre diferentes usuarios. En este capítulo se tratará el sistema de cámara independiente (5 placas).
DEFINICIÓN DEL SISTEMA

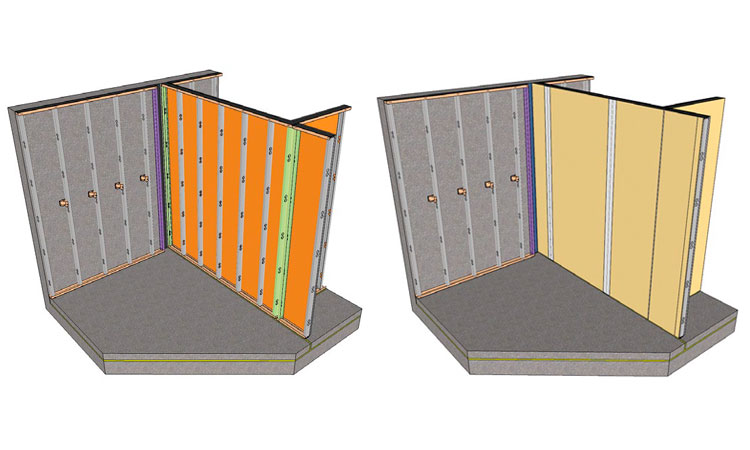

Los sistemas de separación Pladur están formados por dos placas Pladur atornilladas a cada lado de las dos estructuras, separadas entre sí un espacio mínimo de 10 mm + espesor de la placa intermedia. Las estructuras están compuestas por montantes (verticales) y canales (horizontales) y otros materiales como tornillos, banda estanca, cinta para juntas, pasta para juntas, fijaciones para las estructuras y lana mineral para su interior.
VENTAJAS
Las instalaciones que se incorporen en el sistema se colocan con gran facilidad, a través de las perforaciones que contienen los montantes. El material aislante junto con el resto de productos que componen el sistema ofrecen un aislamiento acústico de nivel alto.
Con los sistemas de tabiquería Pladur se evitan pérdidas de tiempo al no tener que realizar rozas para las instalaciones, también se alivia en gran medida el peso al edificio.
INSTALACIÓN DEL SISTEMA PASO A PASO
Al igual que el resto de los replanteos y sin quitarle importancia a ninguno, es de buena práctica que en el proceso de replanteo se marquen las dos caras de los canales, esto nos ayudará en gran medida a realizar correctamente los diferentes encuentros de sistemas.

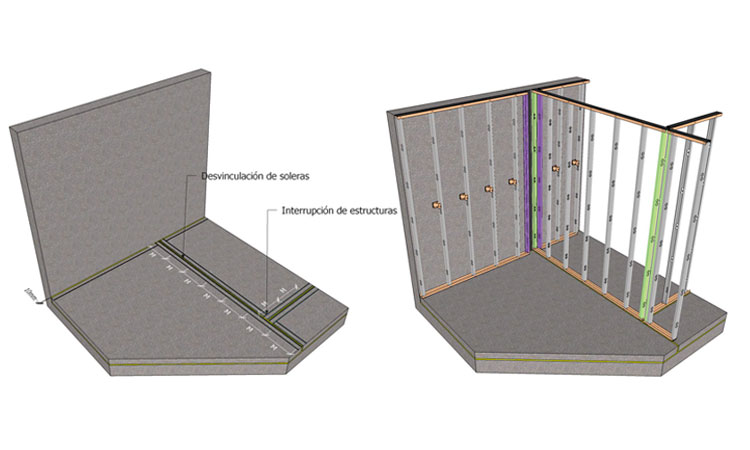

Importantísimo respetar la zona de desvinculación de soleras, es la forma de no provocar la transmisión de ruidos innecesarios de un recinto a otro.
Una buena práctica en la colocación de los montantes es posicionarlos con la abertura en dirección contraria a la dirección de montaje de las placas (ver flechas), esta práctica nos asegura que en el encuentro de placas no se producirá ceja, esto es vital para que en la realización de las juntas no tengamos problemas de planeidad.

INSTALACIÓN DE LA PRIMERA ESTRUCTURA
En el proceso de colocación de la primera estructurase debe cuidar los encuentros con el muro fachada y el encuentro entre sistemas, así como las juntas de las soleras.
En el proceso de colocación de la primera estructura se debe cuidar los encuentros con el muro fachada y el encuentro entre sistemas, así como las juntas de las soleras.
En el encuentro en “T” de los sistemas, se debe interrumpir la estructura que comparte diferentes unidades de uso. Con ello atenuamos el paso del ruido entre ambas estancias (ver detalle encuentro en “T”).
Para los encuentros de sistemas se deben colocar los llamados montantes de encuentro, estos garantizan que dicho encuentro de sistema no se mueva con el paso del tiempo.
Se colocará banda estanca en el dorso de canales y montantes que toquen soportes, esto hará que el perfil esté protegido y se conseguirá estanqueidad en el sistema.

INSTALACIÓN DE PLACAS EN LA PRIMERA ESTRUCTURA
En esta fase se instalarán las placas de la primera estructura, contrapeando las juntas de estas y haciendo que no coincidan las de una capa con las de la otra.
Las placas deben quedar interrumpidas al igual que la estructura en la zona de encuentro de ambos sistemas.
Se deben realizar las juntas en las capas intermedias, estas se realizarán acorde a la Norma UNE 102043 lo especifica en el capítulo 18.2 (I). En él dice que es necesario como mínimo plastecer todas las juntas de capas interiores.
Es el momento de colocar las instalaciones en el sistema y probarlas antes de continuar.
INSTALACIÓN DE LA PLACA INTERMEDIA
Una vez resuelto el tema de las instalaciones, se procederá a la colocación de la lana mineral y la placa intermedia del sistema, respetando que las juntas de placa estén debidamente contrapeadas con las demás capas.
La lana mineral será del espesor adecuado para cada formato de montante, nunca se debe colocar en el interior del sistema lana mineral cuyo espesor sea mayor o menor, esto afectaría negativamente al rendimiento del sistema.
Las juntas de la placa intermedia también se deben realizar acorde a la norma, es necesario como mínimo plastecer todas las juntas de capas interiores.

INSTALACIÓN DE LA SEGUNDA ESTRUCTURA
Terminado el montaje de la primera estructura, se procederá a realizar la instalación de la segunda estructura, dejando al menos 10 mm entre estructura y placa intermedia. En el montaje de esta estructura se cuidarán los mismos detalles que en la anterior estructura, bandas estancas en el alma de los canales y montantes de arranque que toquen muro.
Las perforaciones de los montantes deben estar todas a la misma altura para facilitar el paso de las instalaciones.
Los montantes de modulación deben quedar libres de atornillado con el canal superior e inferior, solo se atornillarán a los mismos aquellos de arranque y encuentro y deben ser entre 8 a 10 mm más cortos que la longitud total del montante.
Se colocarán las instalaciones y la lana mineral, comprobando antes de continuar que las instalaciones no tengas defectos.
INSTALACIÓN DE PLACAS EN LA SEGUNDA ESTRUCTURA
Se instalarán las placas de la segunda estructura, en este caso serán las dos del tipo H1 dado que están en una zona de ambientes húmedos y son de 13 mm. Las juntas de las capas interna y externas se deben realizar con pasta para juntas del tipo JH.
Al igual que el resto de las placas, estas, deben estar elevadas del suelo entre 10 y 15 mm para evitar la humedad por capilaridad. Se cuidará en extremo que, las placas de arranque del muro estén separadas del mismo unos 5 mm para evitar el paso de humedad por capilaridad y también paso de temperatura transmitidos por el muro.
